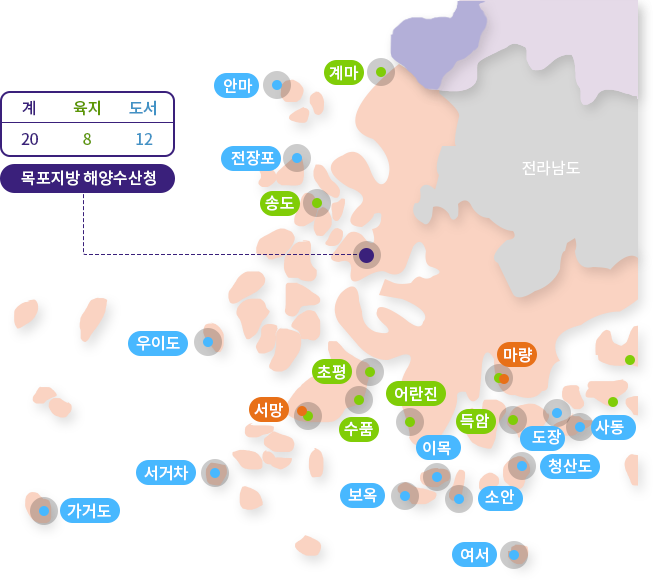

※ 각 항을 클릭하시면 하단에 상세정보가 보여집니다.
-
도서
-
-
안마항
-
위치
-
전라남도 영광군 낙월면 안마길
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘86. : 국가어항 지정
-
‘87. : 기본시설계획 수립
-
‘93. : 기본시설계획 조정(물양장 연장 축소)
-
‘94. : 기본시설 완공
-
‘06. : 항내 준설공사 시행
-
‘18. 10 : 기본설계 완료
-
‘19.12 : 실시설계용역 완료
-
‘20. 06 : 공사 착공
-
-
어업현황
-
어업인구 : 160명(116가구)
-
어선수 : 지방어선 30척, 외래어선 5척/일최대
-
수산물 생산량 : 1,500톤/년, 3,000백만원/년
-
수산물 생산량 : 1,500톤/년, 3,000백만원/년
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2017시공(물량, 금액), 2022계획(물량, 금액), 잔량 포함 구분 총계획 2020까지 2021시행
2022계획
잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 43,839 3,614 7,399 6,384 26,443 공사비 38,395 975 6,773 5,774 24,874 남방파제 보강
300
12,183
- -
1식 3,982
1식 4,063
4,140 신규물양장
201
4,642
- -
- - - -
4,642
부잔교공
2기
2,473
- -
- - 2,473
준설공 1식 4,994 - - 1식 893 - - 4,101 연결도로공 583 6,874 - - - - 1식 156 6,718 기존 물양장 보강공 160 228 - - - - - - 228 부대공 1식 2,360 사전지반 666 1식 1,258 1식 347 89 관급자재 1식 2,755 - - 1식 382 1식 950 1,422 법정경비 1식 74 생태계보전 협력금 26 - - - - 48 해양환경 1식 1,373 1식 283 1식 258 1식 258 439 전기 1식 439 - - - - - - 439 시설부대경비 1식 5,444 1식 2,639 1식 626 1식 610 1,569 -
현재 계류중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
전경사진
-
-
-
-
-
우이도항
-
위치
-
전라남도 신안군 비금면 우이진리길
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘98. 10 : 국가어항 지정
-
‘00. : 기본시설계획 수립
-
‘04. 02 : 실시설계 완료
-
‘10. 09 : 공사 완공(’04. 2 착공)
-
‘13. 10 : 준설공사 시행
-
‘19. 05 : 유지준설공사 준공(‘18.08 착공)
-
‘22. : 유지준설공사 및 어구보관창고 신축 시행
-
-
어업현황
-
어업인구 : 95명(65가구)
-
어선수 : 지방어선 24척, 외래어선 6척/일최대
-
수산물 생산량 : 175톤/년, 1,320백만원/년
-
주요 생산물 : 돌미역, 꽃게, 젖새우 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시행(물량, 금액), 2022계획(물량, 금액), 잔 량(물량, 금액) 포함 구분 총계획 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 합계 31,805 29,076 - 1,215 3,028 공사비 31,776 29,076 - 1,193 1,514 북방파제 225 7,404 225 7,404 - - - 남방파제 210
보강1식7,061 210
보강1식7,061 - - - 물양장 280 5,027 280 5,027 - - - 선양장 15 357 15 357 - - - 호안 27 293 27 293 - - - 여객부두
75 832 75 832 - - - 준설
308천㎥ 10,102 308천㎥ 8,102 - 493 1식 1,507 어구보관창고
1동 700 - - 700 - 시설부대경비 1식 29 - - 1식 22 1식 7 방파제 435m, 물양장 280m, 선양장 15m 등 기본시설 완공(2010년) / 20,451백만원
※ 남방파제 보강 1식(2011년) / 523백만원
※※ 유지준설 129천㎥(2013년) / 3,268백만원, 유지준설 52천㎥(2014년) / 1,449백만원
유지준설 43천㎥(2018년) / 1,200백만원, 유지준설 84천㎥(2019년) / 2,185백만원 -
현재 계류 중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
전경사진
-
-
-
-
-
가거도항
-
위치
-
전라남도 신안군 흑산면 가거도길
-
-
개발목적
-
기상악화시 어선의 긴급대피로 어업인의 생명과 재산 보호
-
동중국해 출어선 보급기지 및 긴급대피(경비절감 및 생산성 제고)
-
-
개발연혁
-
‘78. 08 : 국가어항(3종) 지정('79. 7 제1차 공사 착수)
-
‘87. 02 : 기본시설계획 조정(태풍피해 복구계획 수립)
-
‘02. 05 : 평면배치계획 재검토
-
‘03. 04 : 장기계속공사 착공
-
‘08. 05 : 소흑산도항 건설공사 준공
-
‘12. 08 : 태풍피해복구 실시설계(제9호태풍「무이파」)
-
‘13. 03 : 태풍피해복구 공사 착공(’22.12 완공 예정)
-
‘19. 09 : 태풍(링링) 피해 발생)
-
‘21. 07 : 태풍피해복구 실시설계 및 신기술 공법심의 완료
-
‘21. 07 ~ ’21.12 : 설계변경 협의 결렬
-
-
개발목적
-
어업인구 : 90명(90가구)
-
어선수 : 지방어선 37척, 외래어선 –척/일최대
-
수산물 생산량 : 500톤/년, 4,890백만원/년
-
주요 생산물 : 돔, 우럭, 전복, 장어 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시행(물량, 금액), 2022계획(물량, 금액), 잔량(물량, 금액) 포함 구분 총사업비 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 248,222 193,731 21,359 18,494 14,638 공사비 236,118 182,451 20,586 17,692 15,389 철거/유용 1식 6,500 1식 4,235 1식 40 1식 241 1식 1,984 방파제 480m 175,600 387m 140,411 28m 10,498 45m 16,489 20m 8,202 소파호안 149m 3,784 149m 3,587 - - - - - 197 잠제공 130m 665 18m 93 - - - - 112m 572 파제제보강 130m 59 1식 9 - - - - 1식 50 응급조치공 1식 17,448 1식 4,555 1식 9,920 1식 878 1식 2,095 부대공 1식 9,475 1식 8,385 1식 112 1식 3 1식 975 관급자재 1식 22,164 1식 21,152 1식 16 1식 81 1식 915 전기공 1식 423 1식 24 - - - - 1식 399 시설부대경비 1식 12,104 1식 11,280 1식 773 1식 802 1식 -751 방파제 480m, 방사제 195m, 물양장 730m 등 기본시설 완공 / 153,230백만원
-
현재 계류중인 주요 현안내용 및 특이사항
-
3차공사에 대한 공사대금 청구 국가소송 1건 진행중
-
원도급사(삼성물산(주)) 설계변경 협상 결렬에 따른 신규발주를 위한 기재부 총사업비 협의 진행중
-
게획평면도
-
조감도
-
-
-
-
-
서거차항
-
위치
-
전라남도 진도군 조도면 서거차도2길
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘71. : 국가어항 지정
-
‘72. : 기본시설계획 수립
-
‘84. : 기본시설 완공
-
‘98. : 시설계획 조정
-
‘20. 03 : 외곽시설보강 기본 및 실시설계 완료(’18.05 착수)
-
‘22. : 정비사업 착공(착공 후 18개월)
-
-
어업현황
-
어업인구 : 35명(26가구)
-
어선수 : 지방어선 29척, 외래어선 46척/일최대
-
수산물 생산량 : 40톤/년, 780백만원/년
-
주요 생산물 : 미역, 전복, 활어, 기타 해조류 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량 포함 구분 총계획 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 25,564 15,333 0 500 9,731 공사비 22,685 13,576 0 445 8,664 동방파제 230 4,540 230 4,540 - - - - - 0 서방파제 288 3,655 175 3,655 - - - - - 0 물양장 732 5,126 732 3,749 - - - - 보강 1식 1,377 여객부두 30 군시설 30 군시설 - - - - - 0 해수로 90 845 90 845 - - - - - 0 준설(천㎥) 20 787 20 787 - - - - - 0 돌제 100 5,005 - - - - - 100 5,005 부대공 1식 2,027 - - - - - 445 1식 1,582 사후환경 1식 700 - - - - - - 1식 700 시설부대경비 2,879 1,757 - 55 1,067 동방파제 230m, 서방파제 288m, 물양장 732m 등 기본시설 완공(1984년) / 13,576백만원
-
현재 계류중인 주요 현안내용 및 특이사항
-
외곽시설(방파제) 보강 / 정비사업(돌제 신설등) 분리 발주 추진
-
계획평면도
-
조감도
-
-
-
-
-
보옥항
-
위치
-
전라남도 완도군 보길면 부황리
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘95. 04 : 국가어항 지정(기본설계 및 환경영향평가 실시)
-
‘96. 04 : 개발 착공
-
‘98. 04 : 환경영향평가 실시
-
‘05. 08 : 기본시설 사업 착공
-
‘10. 07 : 기본시설 완공
-
-
어업현황
-
어업인구 : 35명(30가구)
-
어선수 : 지방어선 41척, 외래어선 189척/일최대
-
수산물 생산량 : 1,000톤/년, 15,051백만원/년
-
주요생산물 : 멸치, 전복, 해조류 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량 포함 구분 총사업비 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 66,837 - 66,837 0 - - 공사비 66,837 66,837 0 - - 남방파제
(석산복구공포함)530 49,831 530 49,831 - - - 북방파제 150 6,964 150 6,964 - - - 물양장 349 5,488 349 5,488 - - - 호안 251 1,743 251 1,743 - - - 선양장 30 628 30 628 - - - 부잔교 1기 1,661 1기 1,661 - - - 연결진입로 1식 522 1식 522 - - - 남방파제 530m, 북방파제 150m, 물양장 349m 등 기본시설 완공(2010년) / 65,222백만원
-
현재 계류 중인 주요 현안내용 및 특이사항 (해당없음)
-
계획평면도
-
전경사진
-
-
-
-
-
이목항
-
위치
-
전라남도 완도군 노화읍 이포길
-
-
개발목적
-
전복 및 해조류 양식이 발달한 해역으로 부족한 어업기반 시설 확충, 노후시설 정비 등을 통한 수산업 중심항으로 역할 수행
-
-
개발연혁
-
‘09. 01 : 국가어항 지정
-
‘10. 12 : 기본설계 완료
-
‘13. 04 : 실시설계 완료
-
‘15. 03 : 공사 착공(‘23.02 완공 예정)
-
-
어업현황
-
어업인구 : 186명(91가구)
-
어선수 : 지방어선 152척, 외래어선 542척/일최대
-
수산물 생산량 : 1,200톤/년, 18,000백만원/년
-
주요생산물 : 전복, 삼치, 해조류 등
-
-
연차별 투자현황
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량 포함 구분 총사업비 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 37,807 19,806 6,845 9,032 2,124 공사비 33,038 16,295 6,396 8,223 2,124 방파호안 50 544 50 183 50 85 50 207 50 69 이안제 50 936 50 376 50 146 50 328 50 414 물양장 543 10,081 430 7,040 430 1,796 113 675 113 570 돌제 40 1,502 40 1,170 40 81 40 251 0 여객선선착장 40 1,503 - - - 602 40 812 40 89 부잔교 1식 1,615 1식 310 1식 859 1식 368 1식 78 준설 1식 507 1식 260 1식 178 1식 54 1식 15 부대공 1식 10,772 1식 3,804 1식 2,035 1식 3,988 1식 945 관급자재 1식 3,349 1식 1,546 1식 455 1식 1,310 1식 38 전기공 1식 234 1식 - 1식 - - - 1식 234 법정경비 1식 1,204 1식 823 1식 155 1식 226 0 시설부대경비 1식 4,769 1식 3,511 1식 449 1식 809 0 -
현재 계류 중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
전경사진
-
-
-
-
-
소안항
-
위치
-
전라남도 완도군 소안면 소안로
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘71. : 국가어항 지정
-
‘86. : 기본설계 실시
-
‘90. : 기본시설 완공
-
‘91. : 기본시설계획 조정
-
-
개발목적
-
어업인구 : 96명(45가구)
-
어선수 : 지방어선 131척, 외래어선 2척/일최대
-
수산물 생산량 : 1,100톤/년, 6,000백만원/년
-
주요생산물 : 전복, 김 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량(물량, 금액) 포함 구분 총사업비 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 11,449 11,199 0 0 250 공사비 11,449 11,199 0 0 250 북방파제 475 2,977 475 2,977 - - - 서방파제 390 7,046 390 7,046 - - - 물양장 120 956 120 706 - - 정비1식 250 호안 320 274 320 274 - - - 선양장 30 196 30 196 - - - 부잔교 설치 1기(2014년) / 500백만원, 부잔교 설치 1기(2016년) / 500백만원
-
현재 계류중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
전경사진
-
-
-
-
-
여서항
-
위치
-
전라남도 완도군 청산면 여서도길
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘91. 01 : 국가어항 지정
-
‘92. 04 : 기본설계 실시 및 개발 착공
-
‘03. 12 : 기본시설 완공
-
‘14. 08 : 외곽시설 보강 기본 및 실시설계 완료
-
‘22. 05 : 외곽시설 보강 착공
-
-
어업현황
-
어업인구 : 30명(14가구)
-
어선수 : 지방어선 18척, 외래어선 10척/일최대
-
수산물 생산량 : 120톤/년, 1,200백만원/년
-
주요생산물 : 삼치, 갈치, 돔, 농어, 문어 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시행(물량, 금액), 2022계획(물량, 금액), 잔량 포함 구분 총사업비 2020까지 2021시공 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 25,888 1,122 125 5,552 19,089 공사비 22,361 - 110 5,141 1식 17,110 동방파제 200 13,009 - - 50 3,839 320 9,170 서방파제 165 2,725 - - - 165 2,725 돌제 30 1,009 - - 20 672 30 337 선양장 20 1,139 - - - 20 1,139 준설 1식 130 - - - 1식 130 부대공 1식 3,438 - 1식 100 1식 330 1식 3,008 해양환경 1식 911 - 1식 10 1식 300 1식 601 시설부대경비 1식 3,527 1식 1,122 1식 15 1식 411 1식 1,979 동방파제 320m, 서방파제 165m, 물양장 220m 등 기본시설 완공(2003년) / 53,862백만원
※ 태풍피해 복구(2020년) / 4,198백만원 -
현재 계류중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
조감도
-
-
-
-
-
청산도항
-
위치
-
전라남도 완도군 청산면 청산로
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘71. 12 : 국가어항 지정
-
‘77. : 기본시설 완공
-
‘94. 12 : 정비계획 수립
-
‘00. 11 : 기본시설계획 조정(도제 신설 및 기존시설 보강 등)
-
‘05. 05 : 실시설계용역 완료
-
‘13. 12 : 정비계획 및 기본설계용역 착수
-
‘15. : 정비사업 타당성재조사
-
‘17. 12 : 정비사업 실시설계용역 완료
-
‘19. 03 : 정비공사 착공(’26.03 완공 예정)
-
-
어업현황
-
어업인구 : 40명(40가구)
-
어선수 : 지방어선 146척, 외래어선 28척/일최대
-
수산물 생산량 : 77톤/년, 291백만원/년
-
주요생산물 : 삼치, 전복, 해삼, 소라 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량(물량, 금액) 포함 구분 총사업비 2020까지 2021시공 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 54,215 15,099 - 4,974 26,849 공사비 48,188 11,730 6,932 4,553 24,973 방파제보강 489 11,101 300 5,430 1식 319 - 119 5,352 물양장 410 4,425 - 1식 1,516 1식 1,471 260 1,438 호안 676 2,682 385 2,264 - - 1식 275 291 143 부대공 1식 27,620 1식 3,610 1식 4,822 1식 2,532 1식 16,656 사후환경 1식 1,939 1식 426 1식 275 1식 275 1식 963 전기 1식 421 - - - 1식 421 보상비 1식 625 - - - 1식 625 시설부대경비 1식 5,402 1식 3,369 1식 361 1식 421 1식 1,251 -
현재 계류 중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
조감도
-
-
-
-
-
도장항
-
위치
-
전라남도 완도군 금일면 화목장정길
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘99. 01 : 국가어항 지정
-
‘00. 07 : 기본설계 및 환경영향평가 완료
-
‘05. 12 : 실시설계 완료
-
‘06. 12 : 대안설계 완료
-
‘16. 02 : 건설공사 완공(’06.12 착공)
-
‘21. 04 : 사후환경영향조사(운영시) 완료(’16.02 착수)
-
-
어업현황
-
어업인구 : 328명(174가구)
-
어선수 : 지방어선 164척, 외래어선 2척/연간
-
수산물 생산량 : 5,197톤/년, 6,037백만원/년
-
주요생산물 : 미역, 다시마, 전복 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2021계획(물량, 금액), 잔량 포함 구분 총사업비 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 41,575 41,575 0 0 0 공사비 41,575 41,575 0 0 0 북방파제 180 7,663 180 7,663 - - - 남방파제 75 - 75 - - - - 물양장 290 3,388 290 3,388 - - - 여객부두 30 406 30 406 - - - 선양장 30 435 30 435 - - - 해안도로 1,497 4,134 1,497 4,134 - - - 호안 347 1,494 347 1,494 - - - 선류장 248 1,946 248 1,946 - - - 돌제 70 861 70 861 - - - 준설(천㎥) 193 1,476 193 1,476 - - - 매립공 1식 2,585 1식 2,585 - - - 부대공 1식 16,971 1식 16,971 - - - - 부잔교 1식 216 1식 216 - - - 북방파제 180m, 남방파제 75m, 물양장 290m 등 기본시설 완공(2016년) / 41,359백만원
-
현재 계류 중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
전경사진
-
-
-
-
-
사동항
-
위치
-
전라남도 완도군 금일읍 사동길
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘91. 01 : 국가어항 지정
-
‘92. 04 : 기본설계 및 개발 착공
-
‘99. 12 : 기본시설 완공
-
‘03. 02 : 정비계획 수립
-
‘05. 12 : 실시설계 완료
-
‘17. 12 : 정비계획 재수립 실시설계용역 완료
-
‘18. 09 : 정비공사 착공(‘23.09 완공 예정)
-
-
어업현황
-
어업인구 : 333명(141가구)
-
어선수 : 지방어선 119척, 외래어선 5척/일최대
-
수산물 생산량 : 1,624톤/년, 5,101백만원/년
-
주요생산물 : 멸치, 다시마, 전복 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량(물량, 금액) 포함 구분 총사업비 2020까지 2021시공 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 30,752 13,176 5,956 5,768 5,852 공사비 27,230 11,102 5,498 5,306 5,324 북방파제공 보강120 607 보링 607 - 0 남방파제공 보강140
연장 705,870 보링 909 - 연장 70 3,855 보강 20 1,106 호안도로공 신설223 3,804 비점저감 505 신설223 3,299 - 0 연결교량공 160 3,790 구조물 3,788 난간 1 상부포장 1 0 해안소파공 1식 - - - - 0 준설공 3,344 126 3,344 126 - - - 준설토투기장 1식 2,961 1식 2,053 - - 1식 908 부대공 1식 7,788 1식 2,353 1식 1,323 1식 1,120 1식 2,992 전기 1식 671 1식 35 1식 553 1식 83 사후환경 1식 1,613 1식 726 1식 322 1식 330 1식 235 시설부대경비 3,522 2,074 458 462 528 북방파제 120m, 남방파제 140m, 서방파제 62m, 중방파제 245m, 물양장 315m 등 기본시설 완공(1999년) / 13,496백만원
-
현재 계류 중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
조감도
-
-
-
-
-
육지
-
-
계마항
-
위치
-
전라남도 영광군 홍농읍 계마길
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘71. : 국가어항 지정
-
‘82. : 기본시설 완공
-
‘88. : 정비계획(매몰방지대책) 수립
-
‘98. : 정비계획 완료
-
‘00. : 준설 및 투기장 조성계획 수립
-
‘03. : 매몰저감대책 수립
-
‘05. : 환경영향평가 협의완료
-
‘08. : 매몰저감계획 수립
-
‘09. : 환경영향평가 변경협의
-
‘11. : 정비공사 실시설계완료
-
‘19. : 정비공사 완공
-
-
어업현황
-
어업인구 : 120명(80가구)
-
어선수 : 지방어선 40척, 외래어선 70척/일최대
-
수산물 생산량 : 1,278톤/년, 2,460백만원/년
-
주요 생산물 : 꽃게, 숭어, 광어, 민어 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량 포함 구분 총사업비 2020까지 2021시공 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 38,166 36,963 368 370 465 공사비 36,108 34,905 368 370 465 투기장호안 779 20,842 블록공 20,842 - - - - 가토제
240 2,083 TTP제거 2,083 - - - - 보수보강 유수지보강
관부설52 유수지보강 52 - - - - 부잔교공 2기 386 2기 386 - - - - 준설 501천㎥ 2,522 2,522 - - - - 우배수공 1식 151 1식 151 - - - - 부대공 1식 1,695 1식 1,695 - - - - 신규공 1식 5,817 1식 5,817 - - - - 법정경비 1식 702 1식 702 - - - - 사후(운영시) 1식 1,858 1식 655 1식 368 1식 370 1식 465 시설부대경비 2,058 2,058 - - - 방파제 450m, 방사제 340m, 물양장 280m 등 기본시설 완공(1982년) / 14,298백만원
-
현재 계류중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
조감도
-
-
-
-
-
향화도항
-
위치
-
전라남도 영광군 염산면 옥실리
-
-
개발목적
-
어항 기반시설을 확보를 통한 수산 기능 강화
-
칠산타워 중심 관광 명소와 연계하여 관광·레저 기능 확충
-
-
개발연혁
-
‘21. 09 : 국가어항 지정
-
‘22. : 기본설계용역 시행
-
-
어업현황
-
어업인구 : 196명(50가구)
-
어선수 : 지방어선 10척, 외래어선 10척/일최대
-
수산물 생산량 : 390톤/년, 11,600백만원/년
-
주요 생산물 : 활어, 조개, 낙지, 실뱀장어 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량(물량, 금액) 포함 구분 총계획 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 47,230 0 0 500 28,582 공사비 41,130 0 0 0 26,405 방파제 470 19,213 - - - 7,596 호안 212 2,508 - - - 4,367 물양장 295 10,196 - - - 2,325 준설 및 매립 132,000 2,091 - - - 4,061 교량 30 1,237 - - - 6,467 지반개량 10,000 2,145 - - - 215 부대공 1식 3,740 - - - 1,374 시설부대경비 1식 6,100 - - 기본설계 500 2,177 -
현재 계류중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
전경
-
-
-
-
-
전장포항
-
위치
-
전라남도 신안군 임자면 전장포길
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘91. : 국가어항 지정
-
‘93. : 기본시설계획 수립
-
‘95. : 기본시설 실시설계 및 착공
-
‘98. : 기본시설 완공
-
‘00. : 정비계획(매몰방지 대책) 수립(남방파제 및 가호안 신설)
-
‘08. 12 : 매몰저감 계획 수립
-
‘15. 08 : 실시설계 완료(’14.10 착수)
-
‘20. 12 : 기후대비 물양장 증고 및 잔교 설치공사 완공(’20.02 착공)
-
-
어업현황
-
어업인구 : 85명(85가구)
-
어선수 : 지방어선 35척, 외래어선 206척/일최대
-
수산물 생산량 : 76,206톤/년, 13,149백만원/년
-
주요 생산물 : 조기, 민어, 새우, 병어, 꽃게, 강달어 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량 포함 구분 총계획 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 5,512 5,512 0 0 0 공사비 5,492 5,492 0 0 0 물양장 증고 145 350 145 350 - - - - - - 배수공 1식 107 1식 107 - - - - - - 부지증고 및 포장 1식 1,058 1식 1,058 - - - - - - 연결잔교 및 부잔교 1식 1,695 1식 1,695 - - - - - - 부대공 1식 2,212 1식 2,212 - - - - - - 법정경비 1식 70 1식 70 - - - - - - 시설부대경비 20 20 - - - - - - 방파제 240m, 선양장 30m, 호안 69m, 준설 64.1천㎥ 등 기본시설 완공(1998년) / 6,786백만원
-
현재 계류 중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
전경사진
-
-
-
-
-
송도항
-
위치
-
전라남도 신안군 지도읍 읍내리
-
-
개발목적
-
자연재해로부터 어민의 생명과 재산을 보호
-
어민의 소득증대와 지역경제 중심 역할 기능 수행
-
-
개발연혁
-
‘17. 03 : 기본계획 수립(해양수산부)
-
‘19. 02 : 국가어항 신규 지정(제2019-28호)
-
‘20. 04 : 건설공사 기본설계 준공(’20.04 착수)
-
‘21. 04 : 건설공사 실시설계 착수(’22.05 준공예정)
-
-
어업현황
-
어업인구 : 880명(528가구)
-
어선수 : 지방어선 228척, 외래어선 20척/일최대
-
수산물 생산량 : 27,734톤/년, 136,500백만원/년
-
주요생산물 : 조기, 민어, 새우, 병어, 꽃게, 강달어 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량 포함 구분 총계획 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 합계 42,846 - 2,371 627 39,848 공사비 37,173 - - - 37,173 파제제 220 16,094 - - - 220 16,094 호안 309 1,980 - - - 309 1,980 물양장 97 1,480 - - - 97 1,480 선양장 30 416 - - - 30 416 부잔교 146 2,431 - - - 146 2,431 돌제 30 2,,222 - - - 30 2,222 매립 및 준설 1식 1,746 - - - 1식 1,746 해상진입로 95 2,670 - - - 95 2,670 해상보도교 106 1,791 - - - 106 1,791 지반개량공 1식 2,097 - - - 1식 2,097 부대공 1식 2,246 - - - 1식 2,246 법정경비 1식 2,000 - - - 1식 2,000 시설부대경비 5,673 - 2,371 627 2,675 -
현재 계류 중인 주요 현안내용 및 특이사항
-
실시설계용역(’21~‘22) 시행 완료 후 개발계획 확정 예정
-
계획평면도
-
전경
-
-
-
-
-
초평항
-
위치
-
전라남도 진도군 의신면 초사리
-
-
개발목적
-
자연재해로부터 어민의 생명과 재산을 보호
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘83. : 지방어항 지정
-
‘94. : 지방어항 기본계획 수립
-
‘17. : 국가어항 지정
-
‘18. 06 : 기본설계 완료
-
‘20. 01 : 실시설계 완료
-
‘21. 08 : 건설공사 착공(’25.08 완공 예정)
-
-
어업현황
-
어업인구 : 119명(40가구)
-
어선수 : 지방어선 88척, 외래어선 -척/일최대
-
수산물 생산량 : 29,451톤/년, 29,241백만원/년
-
주요생산물 : 낙지, 문어, 물김 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔 량(물량, 금액) 포함 구분 총계획 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 39,253 2,171 1,377 7,835 27,870 공사비 33,963 0 1,123 7,270 25,570 방파제공 720 7,239 - - 4,029 720 3,210 물양장 1식 4,945 - - - 1식 4,945 준설 및 매립 1식 3,138 - - - 1식 3,138 배수포장 1식 1,122 - - - 1식 1,122 기타부대공 1식 11,052 - 1식 782 1식 2,578 1식 7,692 관급자재 등 1식 4,253 - 1식 92 1식 193 1식 3,968 전기 1식 300 - - - 1식 300 사후환경 1식 1,914 - 1식 249 1식 470 1식 1,195 시설부대경비 5,290 1식 2,171 1식 254 1식 565 1식 2,300 -
현재 계류중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
조감도
-
-
-
-
-
수품항
-
위치
-
전라남도 진도군 의신면 수품길
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘91. : 국가어항 지정
-
‘92. : 기본시설계획 수립
-
‘00. 03 : 기본시설계획 조정(호안도로 신설)
-
‘01. 12 : 기본시설 완공
-
‘17. 04 : 정비계획 및 기본설계 완료
-
‘18. 11 : 정비공사 실시설계 완료
-
‘21 06 : 정비공사 착공
-
-
어업현황
-
어업인구 : 111명(47가구)
-
어선수 : 지방어선 291척, 외래어선 –척/일최대
-
수산물 생산량 : 34,098톤/년, 39,644백만원/년
-
주요 생산물 : 물김, 멸치, 미역 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2019까지(물량, 금액), 2020시공(물량, 금액), 2021계획(물량, 금액), 잔량 포함 구분 총계획 2019까지 2020시행 2021계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 39,253 2,035 1,505 7,933 27,773 공사비 34,351 0 1,193 7,523 25,634 서방파제 연장 70m 3,633 - - 30 1,564 70m 2,069 동측파제제 50m 1,318 - - - 50m 1,318 북측파제제 90m 1,796 - - - 90m 1,796 동측물양장 180m 3,439 - - - 180m 3,439 북측물양장 140m 1,314 - - - 140m 1,314 돌제 100m 3,106 - - - 100m 3,106 선양장 85m 575 - - - 85m 575 기초처리공 19,626m 6,356 - - 13,178 4,268 19,626m 2,088 지반개량공 1식 2,073 - 1식 83 1식 53 1식 1,937 박지준설공 1식 1,293 - - - 1식 1,293 우수공 824m 383 - - - 824m 383 포장공 1식 285 - - 1식 285 부대공 1식 2,548 - 1식 798 1식 244 1식 1,505 관급자재 1식 4,195 - - 1식 999 1식 3,196 법정경비 1식 99 - 생태계협력금 42 - 1식 57 사후환경 1식 1,938 - 1식 270 395 1식 1,273 시설부대경비 1식 4,902 1식 2,035 1식 312 1식 410 1식 2,139 -
현재 계류중인 주요 현안내용 및 특이사항
-
어업피해보상민원(각망어업) 협의 지연에 따라 공사 추진 불가
-
계획평면도
-
전경사진
-
-
-
-
-
어란진항
-
위치
-
전라남도 해남군 송지면 어란로
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘71. : 국가어항 지정
-
‘76. : 개발 착공
-
‘86. : 기본설계 시행
-
‘89. : 기본시설 완공
-
‘16. : 정비계획 기본설계 완료
-
‘18. : 정비계획 실시설계 완료
-
‘20. : 정비공사 착공(’24.06 완공 예정)
-
-
어업현황
-
어업인구 : 392명(280가구)
-
어선수 : 지방어선 265척, 외래어선 75척/일 최대
-
수산물 생산량 : 36,277톤/년, 37,190백만원/년
-
주요생산물 : 물김, 전복, 파래 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량 포함 구분 총계획 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 23,349 2,006 6,633 3,957 10,753 공사비 - 20,107 545 - 6,245 3,547 9,770 물양장A 신설86 2,264 - - 기초처리
블록거치1,577 1식 411 1식 276 물양장B 신설80 2,078 - - 기초처리
블록거치1,773 - - 305 물양장C 신설80 2,981 - - 블록제작 251 1식 2,378 1식 352 진입로 호안공 27m 61 - - - - 1식 33 1식 28 선양장 보강 1식 326 - - - - - - 1식 326 외곽시설 보강 1식 153 - 153 1식 - - - - 준설 37,262㎡ 3,950 - - 1,328 1식 138 1식 2,484 포장공 2,257㎡ 196 - - - - - 1식 196 배수공 106m 97 - - - - - 1식 97 부대공 1식 2,788 - 244 1식 780 1식 353 1식 1,411 관급자재 9,015㎡ 1,131 - 43 1식 366 1식 46 1식 676 해양환경 1식 733 1식 105 1식 170 1식 188 1식 270 어구창고 3동 3,117 - - - - - - 1식 3,117 전기공 1식 232 - - - - - - 1식 232 시설부대경비 1식 3,242 1식 1,461 1식 388 1식 410 1식 983 북방파제 41m, 동방파제 280m, 물양장 430m 등 기본시설 완공(1989년) / 11,870백만원
※ 유지준설 92천㎥(2014년) / 2,294백만원 -
현재 계류중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
조감도
-
-
-
-
-
당목항
-
위치
-
전라남도 완도군 약산면 해동리
-
-
개발목적
-
인근 도서지역을 연결하는 해상교통 중심의 거점어항으로서 기능을 수행할 수 있도록 여객부두 시설 확충
-
수산 및 유통의 기능을 활성화하기 위한 육상 어항시설 확충
-
-
개발연혁
-
‘21. 09 : 국가어항 지정
-
‘22. : 기본설계용역 시행
-
-
어업현황
-
어업인구 : 931명
-
어선수 : 지방어선 236척, 외래어선 8척/일최대
-
수산물 생산량 : 457톤/년, 7,458백만원/년
-
주요 생산물 : 미역, 다시마, 전복 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량 포함 구분 총계획 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 40,176 - - 500 39,676 공사비 1식 36,590 - - 1식 36,590 방파제 270 8,584 - - 270 8,584 물양장 520 10,902 - - 520 10,902 호안 10 183 - - 10 183 기존시설제거 1식 167 - - 1식 167 준설 및 매립 1식 1,752 - - 1식 1,752 포장 1식 2,059 - - 1식 2,059 여객선부두 1식 8,183 - - 1식 8,183 진입도로 확장 396 1,434 - - 396 1,434 부대공 1식 3,326 - - 1식 3,326 시설부대경비 1식 3,586 - - 기본설계 500 1식 3,086 -
현재 계류중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
전경사진
-
-
-
-
-
마량항
-
위치
-
전라남도 강진군 마량면 미항로
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘71. 12 : 국가어항 지정
-
‘84. 11 : 기본설계 실시
-
‘94. 12 : 기본시설 완공
-
‘01. 10 : 정비계획 수립
-
‘06. 10 : 호안개축공사 완공(’03. 착공)
-
‘06. 09 : 어촌어항복합공간조성사업 완공(’05. 착공)
-
‘16. 05 : 정비사업 기본 및 실시설계 완료
-
‘17. 05 : 정비공사 착공(‘22.09 완공 예정)
-
-
어업현황
-
어업인구 : 338명(110가구)
-
어선수 : 지방어선 60척, 외래어선 -척/일최대
-
수산물 생산량 : 626톤/년, 5,015백만원/년
-
주요생산물 : 낙지, 우럭, 농어, 돔, 전복 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량 포함 구분 총계획 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 26,564 13,522 4,746 7,530 766 공사비 23,403 11,290 4,326 7,021 766 물양장확장
(잔교식)확장
45720,344 200 9,813 130 3,890 127 6,103 72 538 부대공 1식 2,305 1식 1,081 1식 351 1식 873 1식 0 전기공 1식 313 1식 85 - 1식 228 해양환경 1식 441 1식 311 1식 85 1식 45 1식 0 시설부대경비 3,161 2,232 420 509 상방파제 100m, 중방파제 320m, 하방파제 100m, 동방파제 270m 기본시설 완공 / 15,940백만원
※ 어촌어항복합공간 조성사업(112억원) 별도, 2013년 호안보수 1식 / 300백만원 -
현재 계류중인 주요 현안내용 및 특이사항(해당없음)
-
계획평면도
-
조감도
-
-
-
-
-
서망항
-
위치
-
전라남도 진도군 임회면 서망항길
-
-
개발목적
-
어선의 안전 정박과 어획물 양육의 원활 도모
-
어민의 소득증대와 지역사회 발전의 기반 조성
-
-
개발연혁
-
‘86. : 국가어항 지정
-
‘87. : 기본시설계획 수립
-
‘91. : 기본시설 완공
-
‘93. : 정비계획 수립 및 착공
-
‘93. : 정비계획 수립 및 착공
-
‘09. : 재정비 기본 및 실시설계 완료
-
‘13. 12 : 정비사업 준공
-
‘17. 12 : 다기능어항 실시설계 완료
-
‘19. 08 : 다기능어항 조성 착공(’24.08 완공 예정)
-
-
어업현황
-
어업인구 : 130명(58가구)
-
어선수 : 지방어선 185척, 외래어선 -척/일최대
-
수산물 생산량 : 112,691톤/년, 146,521백만원/년
-
주요 생산물 : 꽃게, 오징어, 기타 선어 등
-
-
개발계획
(단위 : m, 백만원)
개발계획 정보 테이블입니다. 구분, 총계획(물량, 금액), 2020까지(물량, 금액), 2021시공(물량, 금액), 2022계획(물량, 금액), 잔량 포함 구분 총계획 2020까지 2021시행 2022계획 잔량 물량 금액 물량 금액 물량 금액 물량 금액 물량 금액 계 33,917 11,369 5,064 2,981 14,503 공사비 28,307 7,800 4,481 2,575 13,451 북방파제 보강463 486 - - - 보강463 486 남방파제 보강200 272 - - - 보강200 272 물양장 150 8,944 1식 1,642 1식 2,654 1식 1,203 150 3,445 돌제 50 2,985 50 2,985 - - 0 부잔교 2기 1,485 1기 113 - 1기 1,372 0 북방파제 피복재 보강80 356 - - - 보강80 356 준설 19.7천㎥ 1,103 - 1식 1,103 - 0 부대공 1식 12,148 1식 3,047 1식 724 - 1식 8,377 전기공 1식 197 - - - 1식 197 법정경비 1식 331 13 - - 1식 318 시설부대경비 1식 5,610 1식 3,569 583 1식 406 1식 1,052 북방파제 535m, 남방파제 195m, 물양장 480m 등 기본시설 완공(1991년) / 15,459백만원
물양장 130m, 호안 34m, 부잔교 2기 등 정비사업 완공(2013년) / 8,760백만원
환경개선사업 어구창고 1동(2013년) / 300백만원 -
현재 계류중인 주요 현안내용 및 특이사항(해당없음)
-
어업피해보상민원(각망어업) 협의 지연에 따라 공사 추진 불가
-
계획평면도
-
조감도
-
-
-
-
